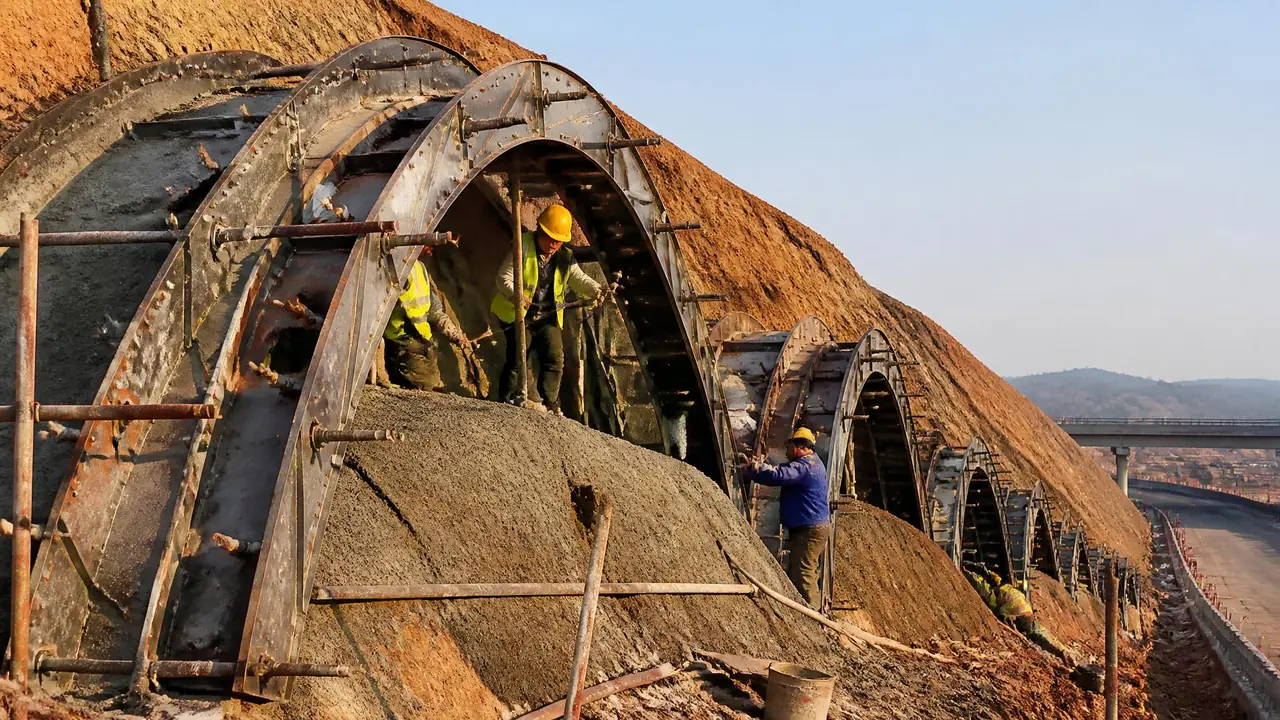

拱形护坡模具怎么拼装?骨架现浇细节
直接给结果:拱形护坡模具拼装的命门在放样、对位、拉杆三件事上,少一步浇筑必出问题。板厚选4毫米以上,拉杆间距不超60公分,拆模等够20小时。建议下单前先把坡面放样做完,再定模具规格。
上个月在湖北一条高速的边坡上帮人救火,拱形护坡模具拼到一半,拱圈接缝张开能塞进两根手指,混凝土一浇,底下流得满坡都是。现场负责人一直怪模具质量差,我去一看,毛病出在相邻两块没对孔,螺栓斜着硬拧,拉杆干脆没上。
模具确实有好坏,可这类产品八成的现场毛病出在拼装和浇筑的手法上,不全是模具的锅。这篇就按工地实际的先后顺序,把拼装顺序、拉杆怎么上、现浇时盯什么,一条条捋清楚。
拼装前先做两件事:坡面放样和垫层找平
拼装前的底线是坡面放样误差压在2公分以内、垫层夯平拍实,基础不平,再好的模具拼出来拱圈也是歪的。放样这步很多队伍嫌麻烦直接跳过,等拼到第三层才发现拱脚对不上,拆了重来,半天就搭进去了。
我们常用的做法是先按设计图把拱圈的中桩和边桩打出来,每5米一个断面,拿石灰线把拱脚位置撒出来。坡面要是有松土或者超挖的坑,用碎石找平再夯一遍。垫层这步省下的半小时,后面会加倍还回去。
还有一点容易被忽略:模具进场先铺开在地上预拼一次。别笑,真有不少货到场才发现法兰孔位对不上,或者运输磕了边。在地面上预拼发现问题,退换都来得及,铺到坡上再发现,扯皮都扯不清。
一块块怎么拼:顺序、螺栓和拉杆
正确顺序是从拱脚往拱顶合,M16螺栓先对穿孔位别拧死,拉杆按每60公分一道布好,全部就位后再统一紧固。边拼边拧死是大忌,最后两块合不上缝,只能拿撬棍硬别。
拱形护坡模具一般是分块的,一块标准拱圈大概1米宽、4毫米钢板,两块之间靠法兰边对穿螺栓。拼的时候从两侧拱脚起头,先立底部两块,插斜撑固定,再往上接。每接一块就挂一道拉杆,山形卡扣配直径14的圆钢拉杆最常见。全部合拢以后,从中间往两边对称紧螺栓,紧完拿手摸一遍接缝,错台超过3毫米就得调。
错台这个事看着小,拆模之后拱圈的棱线就是波浪形的,验收一票否决。我见过最冤的一次,整套模拼完错台都合格,就顶上两块为了赶进度没复查,拆出来那一段明显凸出去,返工凿了一整天。
接缝这里多说一句:法兰之间夹一条3毫米的泡沫密封条,几块钱的事。去年河北那个项目没夹,浇完拆开一圈蜂窝麻面,光修补砂浆就耗了两袋,还搭上两个人工。同类的骨架类钢模从验收方视角怎么把关,之前写过一篇(拱形骨架模具怎么验收不吃亏),两篇对着看更全。
钢模还是塑料模:一张表看懂怎么选
赶工期、周转次数多的标段选钢模,小方量、人工轻搬的零星工程用PP塑料模更划算,两者差价大概一倍。没有哪个绝对好,看你的工程量说话。
| 对比项 | 钢板拱形模 | PP塑料模 |
|---|---|---|
| 单块重量 | 约25公斤,要两人抬 | 6公斤上下,一人一块 |
| 单块价格 | 大概500-800元 | 大概200-350元 |
| 周转寿命 | 常规200次以上 | 100次左右开始发脆 |
| 变形风险 | 怕摔不怕压 | 夏天暴晒易翘边 |
| 适合场景 | 标段大、赶进度 | 零星护坡、乡村道路 |
我个人的偏向很明确:方量超过三百立方就上钢模,别为了省那点采购钱,让塑料模在第三个月掉链子。塑料模夏天暴晒确实容易翘边,用过PP注塑模盒的都知道那个变形有多烦人,之前拆解过壁厚和寿命的关系(护坡塑料模具怎么选才不裂不变形),里面有更细的壁厚数据。
现浇为什么容易鼓肚、漏浆、气泡多?
鼓肚九成是拉杆间距超过60公分还一次浇到顶,气泡是振捣不到位,分层30公分、快插慢拔基本能压下去。这两件事都跟模具质量无关,全在手法。
混凝土用C25就够,坍落度控制在70到90毫米,太稀了拱顶部位泌水,太干了振不实。分层浇筑,每层别超30公分,插入式振捣棒快插慢拔,看到表面泛浆、不再冒泡就换位。千万别图快一泵打满整片,拱腰位置鼓出去五六公分都不稀奇,鼓了就只能凿掉重来。
拆模时间看气温:白天25度上下,浇完18到20小时能拆;降到10度以下就得拖到30小时往上,急不得。拆早了棱角掉块。拆的时候从拱顶往两边退,别一块没松就先撬旁边的。脱模剂提前半天刷,别现刷现浇,油淌到坡面上清理起来要命。
浇完的养护也提一句:土工布盖住洒水,前三天早晚各一遍。要是你做的是阶梯式护坡,错台和锚固孔的逻辑跟拱形不太一样,写过一篇拆解(阶梯护坡模具错台结构与锚固孔),需要的话去看那篇。
回到开头湖北那个项目:把拉杆补齐、接缝夹上密封条、按从下往上的顺序重拼,当天下午就恢复了浇筑,之后再没跑过浆。拱形护坡模具这东西本身不复杂,复杂的是现场总有队伍觉得少一根拉杆没关系。你要是正准备订模,先把坡面量一遍,板厚和块数按方量反推,别只盯着单价看。
常见问题
一套拱形护坡模具一般分多少块?
看拱径。常见的1米宽一拱设计是8到12块一圈,再配拱脚底座2块。下单前让厂家按你图纸的拱径排块数,别照别人的规格抄,拱径差10公分块数就对不上。
拆模之后模具怎么保养?
拆完当天清干净残渣,变形的法兰用木槌敲回位,别用铁锤。钢模表面刷一层废机油再堆码,垫木方离地放,雨季加盖篷布,这样放到下个项目开箱还是平的。
拼装的时候最少要几个人?
钢模两个人的标配,一个扶正一个穿螺栓,熟练了半天能拼完40米边坡的量。塑料模一个人就够,不过上拉杆时最好还是搭个手,免得模板歪。
拱形和六角护坡模具能混在一个坡面用吗?
设计上有这么干的,拱圈骨架配六角空心砖填芯。模具是分开的两套,先浇拱圈再铺砖,顺序别颠倒,不然拱脚压不到实土,雨季容易沉。
