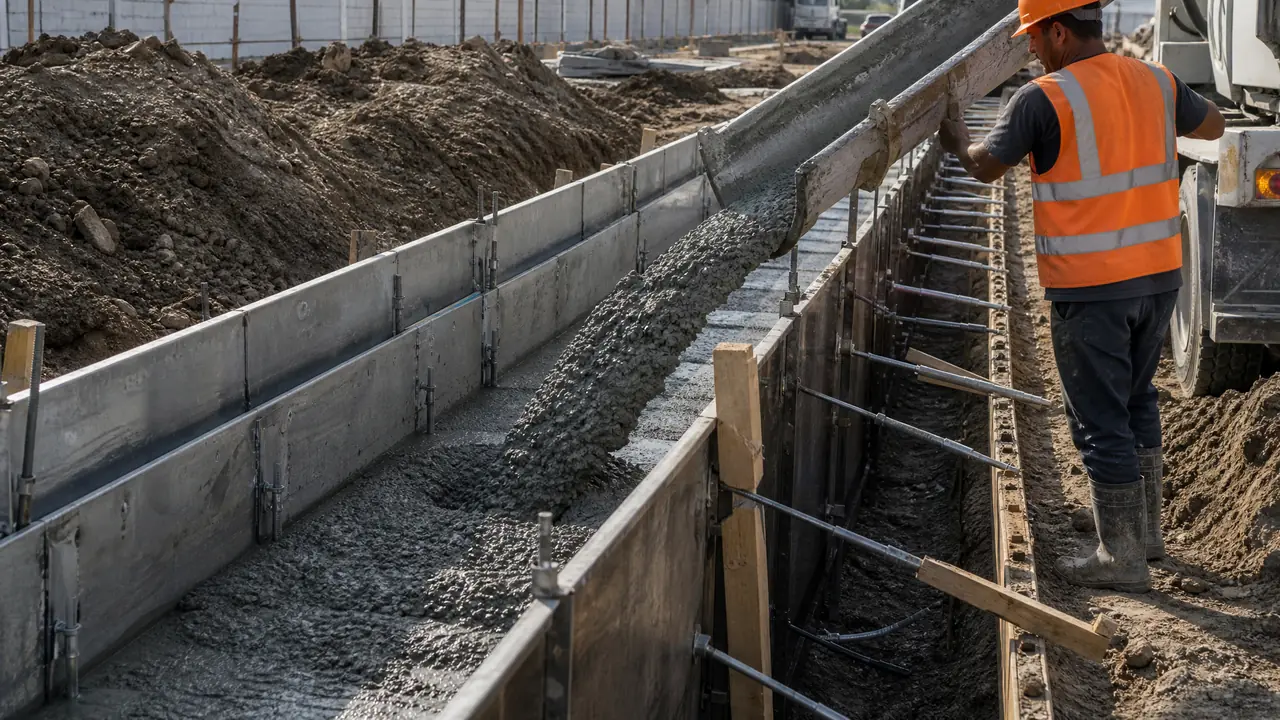

水沟钢模具怎么用?排水沟的现浇
直接给结果:水沟钢模具的用法核心在支模和拆模两头,支撑每80公分顶紧一处,夏天24小时、冬天48小时再拆,保养到位一副钢模能复用80次以上。想让边沟浇得直、不鼓肚,先照下面的施工顺序把架子搭牢。
前年秋天在保定边上帮朋友盯一条乡村路边沟,图纸标的是现浇C25,他网购的水沟钢模具拉到工地就懵了,连夜给我打电话问这几块铁皮怎么支。我的判断很直接:现浇沟成型质量好不好,七分看模具怎么架,三分才看混凝土。钢模具本质就是一圈可以反复拆装的钢板外皮,内模外模的位置卡死,混凝土浇进去,脱出来就是一条直沟。
它跟预制U型槽不是一回事。预制槽是厂里成型好运来直接埋,现浇是模具跟着你到现场原位成型,整体性好、接缝少,长度长、断面统一的边沟用它最合适。代价也摆在那:支模、浇筑、养护全得自己盯,工序比埋成品槽麻烦得多,赶工期的活要想清楚再选。
从放线到浇筑,水沟钢模具这几步不能省
水沟钢模具的标准用法是放线、架模、支撑卡紧、刷脱模油、浇捣养护,六步按顺序来,哪一步偷懒都容易鼓肚跑浆。这不是吓唬人,我在工地见过的返工,八成栽在前三步上。下面按实际施工顺序拆开讲。
沟底先整平夯实,打5公分左右的C15垫层找平,省得钢模落下去高低不齐。两侧按断面尺寸架模,内侧模板顶面挂线控制标高,两侧用短钢筋或拉杆打撑,间距80公分到1米一处,顶部再用木方或槽钢卡口对拉。我见过有人图省事两米才撑一道,浇到一半侧墙鼓出来快两公分,整段砸掉重来,光人工就多搭进去一天,比撑杆省下的功夫亏多了。
刷脱模油这步最容易被跳过。用乳化脱模油薄薄刷一层就够,废机油能用但沾石子、弄脏成品面,后面补外观更费劲。混凝土用C25,塌落度控制在70到90毫米,太干振不动,太稀拆完脸面全是水纹。插入式振捣棒快插慢拔,看到表面泛浆、不再冒大气泡就收手,过振反而让浆料分层。
长沟要分节浇,节段接茬处留2公分左右的伸缩位,塞沥青木板。分节对接、气泡控制这些门道,公路边沟钢模分节对接与日产测算那篇里记录得比我细,可以对照着看。浇完顶面收光,盖土工布或薄膜,夏天洒水养护别少于3天,混凝土强度上来了沟才压得住车。
拆模时机和保养,决定一副钢模能用多少次
侧墙现浇24小时、气温低于10度拖到48小时再拆模,拆完当天铲渣敲平刷油,保养到位一副钢模复用80次以上。拆早了掉边角,拆晚了脱模费劲,这个火候只有上过手才有数。
夏天我一般第二天一早拆,混凝土强度够顶住自重就行,别追那种早上浇下午拆的骚操作,边角一碰掉一块,修补比等一天贵。去年12月那个项目夜里上冻,我们把拆模压到第三天,一段都没掉角。拆的顺序是先松拉杆再退模,从一端用撬棍轻轻撬,千万别抡大锤,砸变形一次,后面每一节都接不齐,缝越对越歪。
保养比使用还关键。拆完当天用灰铲把混凝土渣铲干净,鼓包的地方拿木锤配木板垫着敲平,再刷一层薄油,平着码放。我们那几套4毫米厚钢板的两米节段,前年采购时一节大概380块,用到今年还在周转,保守算浇了80次以上。反面教材我也见过:渣没清就往一块叠,压出一堆坑,第二批浇出来的沟面全是印子,甲方验收直接打回。
钢模和塑料模差在哪,修沟前算笔账
修水沟选钢模:强度高、可校正、寿命长,周转上百次不变形;塑料模轻便便宜,但怕晒怕磕,适合零星小方量。账不能只看单价,要按周转次数摊。
| 对比项 | 水沟钢模具 | 塑料模具 |
|---|---|---|
| 使用寿命 | 保养好80次以上 | 一般20到30次就发脆 |
| 两米节段价格 | 300到500元 | 便宜三成左右 |
| 变形处理 | 可敲平校正继续用 | 基本只能换新 |
| 适合场景 | 长段落、大方量边沟 | 短沟、零星修补 |
长沟我确实倾向钢模,这是我用下来的感受。塑料模轻是真轻,一个工人扛着满场跑,但太阳底下晒一个夏天就脆,工地上磕磕碰碰根本躲不开,换新的钱攒起来比钢模贵。钢模重是重,吊车或者两个人抬着走,架好之后稳得很,浇出来的线形也直。U型槽钢模和塑料模更细的对比数据,排水沟模具钢模与塑料模实测对比那篇写得更全,选型前值得翻一遍。
话说回保定那条沟,四套钢模具到今年还在朋友手里转着用,他后来又添了六节。修水沟这件事,模具买回来只是开始,架子搭牢、拆得及时、保养勤快,这个钱才花得值。你手上的活要是长段落大方量,别在模具单价上抠,把支撑顶紧和拆模时机这两件事盯死,比什么都强。
常见问题
水沟钢模具一套多少钱?
按节段算,两米一节、3到4毫米厚的常见款,一节大概300到500元,4毫米的比3毫米的贵百来块。一条百米边沟周转着用,备十来节就够了,不用一次买齐整条沟的量。
现浇排水沟要不要留伸缩缝?
要留。每隔10到15米设一道,缝里塞沥青木板,不然温度一变沟身大概率开裂。分节浇筑时顺手就把缝留出来了,不费额外工序。
钢模具变形了还能救吗?
局部鼓包用木锤垫着敲平还能接着用,变形超过3毫米或者焊缝开裂就别硬撑,校正花的工钱够买半节新的。码放时平放、别堆太高,一大半变形是压出来的。
冬天浇排水沟要注意什么?
气温低于5度别急着拆模,掺早强剂、延长养护时间,浇完盖薄膜再压草帘保温。夜里上冻那天浇的段,第二天拆模边角掉得最凶,宁可多等两天。
