围墙板模具怎么用才不裂板?平模结构、大板吊装与嵌缝的实操账
把话放这儿:围墙板模具就是预制混凝土围墙板用的平模,板做到三米乘两米这个体量,裂不裂、好不好吊、拼缝漏不漏,七分在模具结构,三分在脱模和吊装工序。这篇按车间实操讲平模结构、吊环预埋、板缝嵌缝,再算一笔钢模和塑料模的周转账,想入这行或者要给工地供板的,照着做能省下不少学费。
上个月去莆田一个工地送模具,场地上码着三百多块预制围墙板,三米乘两米一张,里头有三块板各裂了一道透缝。老板指着板问我,是不是模具不行。我蹲下去看,裂缝的起点正好在吊环边上。模具没毛病,是吊装的时候没垫木方,钢丝绳直接兜底一提,板自己把自己掰裂了。七百公斤一块的大板,那么受力它当然要裂。
这就是围墙板模具这行的真实现状:模具本身不复杂,一张平底盘加一圈边框,复杂的是模具之外那几道工序。做过装饰墙板的朋友别拿老经验套,工地围墙板是结构件,讲究的是强度和周转速度,不是造型。我把平模结构、大板吊装、嵌缝这三件事按我们车间和几个客户的实际做法捋一遍,每一条都是花钱换来的。
围墙板平模到底长什么样
围墙板模具是一张平躺的钢底盘,四周用槽钢围出边框,板面花纹和吊环孔位反着做在底模上,一套钢模正常能周转五百次往上。板型分大板和条板两种路子,模具结构也因此不一样。
先说大板。常见的规格是 3000×2000×50 毫米,按混凝土每方两吨四算,一块板连筋带混凝土大概六七百公斤。底模用 5 毫米厚钢板,四边框 10 号槽钢,花纹面朝上反着做——你想让板出什么纹,就把那个纹的阴模贴在底盘上。我们用的多是亚克力浮雕贴片,几十块钱一张,周转两三百次磨花了就换贴片,不用整个底盘报废。这一手是模具厂老周教我的,省下的钱一年够买台切割机。
条板是另一种玩法。板宽 500 毫米、长 2500、厚 60,一条一百八十公斤上下,两个人抬得动,插进立柱预留的 30 毫米槽里拼装。条板模单套三千块左右,配的条数多,一套模具一天能出四五十条。大板装得快、整体好看,条板轻、运输不容易断。要我选,市内工地我推大板,运距超过三百公里的山区项目我推条板,光运费一板就能差出十几块。
振动这块提一句。大板模标配四台附着式振动器挂在边框上,一台一百五左右;预算紧的小场用振动平台也行,但板面气泡会多些,反正都是背风面,问题不算大。对了,说到脱模剂,别用废机油,板面挂黑而且嵌缝的时候胶打不上,用乳化油类的一公斤能刷二十多方模。
| 对比项 | 钢模(大板) | 玻璃钢/塑料模 |
|---|---|---|
| 单套价格 | 5000-8000 元 | 300-800 元一张 |
| 周转次数 | 500-800 次 | 20-30 次 |
| 单次摊销 | 10 元上下 | 20-30 元 |
| 变形风险 | 半年校一次平整度 | 暴晒三个月就翘边 |
| 适合 | 固定场大量生产 | 应急、小批量、异形 |
这张账很多新手算反了,光看塑料模便宜就上。去年有个客户图便宜买了两百张塑料模,一个雨季过去翘了一半,板缝对不齐,工地拒收,里外里赔了三万多。干量的话钢模摊下来反而便宜一半。

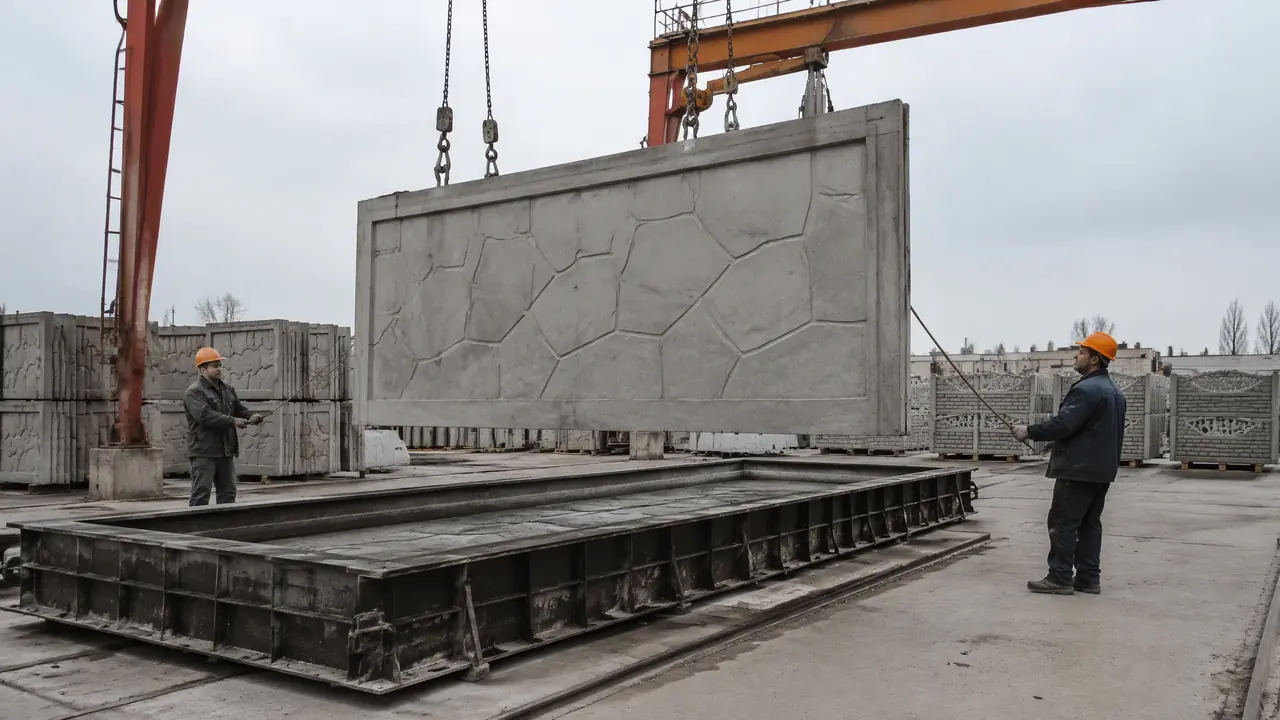

大板吊装为什么必须预埋吊环
三米围墙板单块七百公斤上下,必须预埋直径 10 毫米以上的圆钢吊环,四点起吊加木方垫护,钢丝绳直接兜底的十有八九裂板。吊装出事,八成不是板不结实,是受力方向不对。
吊环的做法没有玄机:φ10 圆钢弯成 U 形,四个角各埋一个,埋进板里至少 300 毫米,末端要弯钩。脱模之后别急着吊,夏天养 12 小时、冬天养 24 小时以上,混凝土强度上去到 15 兆帕再翻板。我们车间有个土办法判断:拿锤子敲板边,声音发闷说明还嫩,铛铛响带脆劲才敢动。这招比掐表靠谱。
翻板是第二步。板在底模上是平躺的,得先侧翻 90 度立起来,再立吊上车。侧翻用翻板架或者叉车配合,底下满铺木方,让板的边棱先着地受力。起吊用四根等长的钢丝绳配吊梁,让板竖直受力——混凝土抗压很强、抗弯很弱,跟饼干立着能承重、横着一掰就断一个道理。开头说的莆田那三块裂板,就是工人省事直接兜底,绳一收紧,板横向受弯,吊环位置应力集中,咔一下就透了。
吊车不用大。围墙板单块最重不过八百公斤,8 吨汽车吊绰绰有余,工地常见的问题反而是吊车够大、索具不行。绳卡缺一个、卸扣用磨损的,这些小件才是事故大头。给工地供板的同行,交货的时候顺手把吊装要求写在送货单背面,出了裂缝责任能掰清楚,这个习惯救过我至少两回。
模具有关的账要算细的话,可以看看预制构件模具的报价构成和验收门道,那边把模具钱摊到每块板的算法讲得更透。
板缝怎么嵌才扛得住冬天
大板之间留 15 到 20 毫米的缝,先塞聚乙烯棒再打聚氨酯密封胶,图省事直接水泥砂浆勾缝的,过一个冬天准开裂。嵌缝材料按位移量选,不按价格选。
大板安装的流程是:立柱吊装校正,柱上预留插槽灌 1:2 水泥砂浆坐浆,板插进去校直,缝宽拿木条临时卡住。板和板之间那道 15 到 20 毫米的缝,是最容易出问题的地方。混凝土夏天膨胀冬天收缩,一块三米的板,温差四十度长度能差出两毫米出头,一百米围墙几十道缝攒下来,位移量相当可观。刚性砂浆填进去,第一年夏天挤裂,第二年冬天拉开,缝里进水,冻融几个来回缝边混凝土就开始掉渣。
我们现在的标准做法:缝里先塞 φ20 聚乙烯泡沫棒,留出 10 毫米深的作业面,再打聚氨酯密封胶。胶一支二十块上下,一道大板缝用小半支,一百米围墙材料钱一千出头,能扛住正负 3 毫米的板缝位移。比砂浆贵不了多少,寿命差着一个量级,这钱我认为不该省。条板拼装那种缝就无所谓了,条板本身靠立柱挡着,缝里抹一道防水砂浆意思一下就行。
模具用到中后期会变形,边框翘角、对角线超差,做出来的板缝宽窄不一,嵌缝跟着遭罪。水泥围墙模具用半年就变形的问题多半出在这四个地方,把那几个病根排查一遍,板缝质量能稳很多。
回到开头莆田那个工地。三块裂板最后没扯皮,我把吊装要求抄在送货单上,工人照着垫木方、四点起吊,后面两百多块板一块没裂。围墙板模具这张平模,说到底就是给了你一块合格板的起点,脱模掐准时间,吊装给板留受力面,嵌缝按位移选材料——三件事做到位,这生意就能做长久。
常见问题
一套围墙板钢模大概多少钱,多久回本?
大板钢模一套 5000 到 8000 元,条板模 3000 上下。按一块大板毛利 15 元算,一天出 30 块,两个月出头就能把模具钱挣回来。真正的成本大头在人工和场地,不在模具。
没有振动平台的小场能不能做围墙板?
能,挂附着式振动器就够用,四台挂边框上,几百块解决。关键是分层下料,一次倒满振不实,板面麻面蜂窝会多,工地验收容易卡。
板上的花纹和字是怎么来的,会不会掉?
花纹靠底模上的浮雕贴片反印出来,字也是一样的道理,是凹凸一体成型的,不存在掉不掉漆。贴片磨损了换贴片就行,几十块一张。
围墙板模具能改尺寸吗?
钢模边框是焊死的,改尺寸等于重做,别指望切了再接。下单前把工地立柱的中心距量准,按 3 米或者 2.5 米定尺配模,这是最容易返工的一步。
