阀门井模具怎么用?砖砌井的现浇替代

阀门井模具怎么用?砖砌井的现浇替代

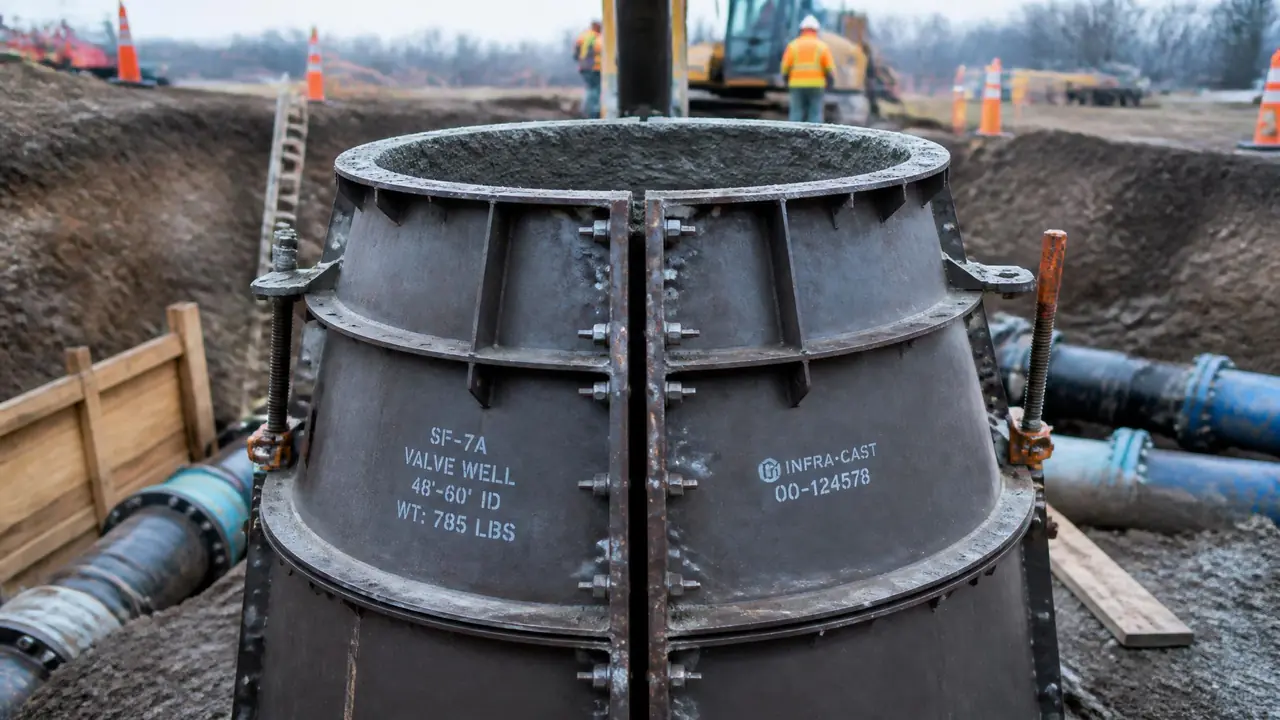

阀门井模具在管道工地支模浇筑混凝土阀门井的施工场景

先说结论:口径一米以内的阀门井,用钢模具现场浇筑比砖砌划算,一组模具三天能周转一次,井壁整体成型不渗水。但模具要按管顶标高预留穿管孔,混凝土得用C25以上,拆模等够48小时再动。

上个月在廊坊一个供水管网工地,施工队还在红砖砌阀门井,一天砌两口,砌完还得内外抹灰。我问他们为啥不用阀门井模具现浇,工头说砖砌惯了,怕支模麻烦。结果那个片区冬季回访,两口砖砌井井壁渗水,阀门法兰锈得拧不动,返工花的钱比省下的工钱多出一倍不止。这就是我一直在文章里念叨的事:阀门井看着是个小构件,做法选错,后患全埋在土里看不见。

砖砌井的问题不是砌得不好,是砖缝太多。一口一米深的井,灰缝少说十几道,土壤里的水汽顺着缝往上爬,两三年井室内就潮得厉害。现浇混凝土井是一次成型,井壁没有缝,配合模具的锥度设计,脱模出来内壁光滑,后期进人检修也不蹭管子。这篇就把阀门井模具的用法、配比和几个容易翻车的点一次讲透。

阀门井模具的结构和安装步骤

阀门井模具分内模和外模两片,现场拼装后中间浇筑混凝土,48小时拆内模、72小时拆外模,一套模具三天一个循环。内模通常做成上小下大的锥台结构,锥度一度到两度,脱模的时候往上提不挂混凝土。外模是两瓣对开,用螺栓和楔子锁紧,拼缝处夹一圈密封条,不然振捣的时候浆液往外渗,拆出来井壁全是蜂窝麻面。

安装顺序我按工地实际走的流程说。第一步基础处理,井坑挖到设计标高后打一层10厘米厚的C15垫层,垫层不平模具装上去必然歪,歪了的井壁厚薄不均,振捣时薄的那侧容易鼓包。第二步吊装外模,对开瓣合拢后先别锁死,穿管孔的位置要对准管道轴线,我见过一个队没对孔位,浇筑完发现阀门井和管线偏了20公分,整口井砸了重来。

第三步装内模、绑钢筋。口径一米以下的井其实可以不配筋,素混凝土就够用,但井口位置建议加一圈钢筋或者预埋角钢,因为井盖坐在这里,车辆碾压的荷载全从井口往下传。第四步浇筑,混凝土分层灌,每层30公分左右,插入式振捣棒振到表面泛浆没有气泡为止。急不得。一次灌到顶不振捣,井壁下半截必然有空洞,回填土一压就裂。

混凝土配比和拆模时机,这两个数字别记错

现浇阀门井用C25及以上混凝土,水泥、砂、石子按大约1:1.8:3.2配,拆内模等48小时,外模可以留到72小时。冬天施工再加两条:混凝土里掺早强防冻剂,模具外面裹土工布保温,气温低于零下我建议干脆别浇,冻坏的井壁春天一看全是裂纹,返工比停工贵多了。

为什么拆模要等这么久?混凝土早期强度上得快但还没到能自持的程度,48小时大概能到设计强度的四五成,够扛住脱模的撬动力了。有性急的工头24小时就拆内模,结果锥台一提,井壁上端被带掉一块,补也没法补,只能凿掉重浇。老实讲,模具省下来的时间不值得拿质量去赌,三天一个周转周期在市政项目里已经算快的了。

顺带说一句塌落度。现浇井壁是竖向浇筑,塌落度控制在70到90毫米比较合适,太干了振捣棒插不透,太稀了浆液从拼缝里跑。我们工地常用的是商品混凝土罐车直接打,小工程用350滚筒搅拌机现场拌,石子粒径别超过井壁厚度的一半,壁厚15公分的井,石子用2公分以内的碎石。

和砖砌井比,账到底怎么算

单看材料,砖砌一口井比现浇便宜两三百块;算上人工、工期和返修,现浇综合成本反而低。砖砌靠的是瓦工手艺,一天两口已经算熟练,还得多一道抹灰工序;现浇两个普工加一个小工,配合一套模具,三天出三口,井壁不抹灰不防水。

对比项砖砌阀门井模具现浇阀门井
单口工期约1天(含抹灰)浇筑半天,养护2-3天
渗漏风险灰缝多,2-3年易渗整体成型,基本不渗
对工人要求需要熟练瓦工普工培训半天即可
模具投入无一套钢模两千元左右,可周转百次以上
适合场景零星一两口、抢修成片管网、批量施工

我的偏向很明确:工程量超过五口井,直接上模具。就一口井的抢修活,买模具不划算,租一套或者老老实实砖砌都行。工地上还有一种做法是预制整体式阀门井,工厂里浇好运到现场吊装,工期更快,但吊车进不去的窄街区就用不上,这个得看现场条件。预制和现浇两条路线的门道,检查井模具那篇里拆得更细,两篇对照着看思路就齐了。

回到开头廊坊那个工地。后来他们队里买了一组阀门井模具,第二期管线二十多口井全是现浇的,入冬前做完,今年开春回访一口没渗。做法不神秘,就是把垫层找平、孔位对准、养护等够这三件事做扎实。砖砌不是不能用,是看场合。

常见问题

阀门井模具一般用什么材质?

主流是3到4毫米厚Q235钢板焊接成型,口沿用角钢包边防变形。塑料模具也有,轻便便宜,但口径超过80公分就发软,只适合浅井。频繁周转的工地我建议直接上钢模,摔打得起。

穿管孔留大了漏水怎么办?

浇筑前在孔洞里预埋短管或者套环,管道穿进去后孔隙用遇水膨胀止水条填实,外面再抹一层防水砂浆。别指望混凝土自己跟管子咬合,管壁是光的,缝隙迟早渗。

一套模具能周转多少次?

钢模正常保养能用一百次往上,每次脱模后清渣刷脱模剂,拼缝螺栓别硬砸。我们有一组用了四年还在工地上转,板面敲平了继续用,前提是没人拿锤子当拆模工具。

现浇井冬天能施工吗?

日平均气温5度以上可以正常做,再冷就要掺防冻剂加覆盖保温,零下浇筑风险很大。工期排得开的话,宁可把井位留到开春,冻裂返修的教训太多了。

延伸阅读

想系统了解现浇工艺的完整流程,从模板选型到拆模验收,可以看这篇现浇模具施工全攻略。同片区做排水配套的话,水泥管模具和U型槽模具这两篇也用得上,都是管网工程里常碰头的构件。
