立柱模具现浇注意什么?垂直度与拆模时间的把握

立柱模具现浇注意什么?垂直度与拆模时间的把握

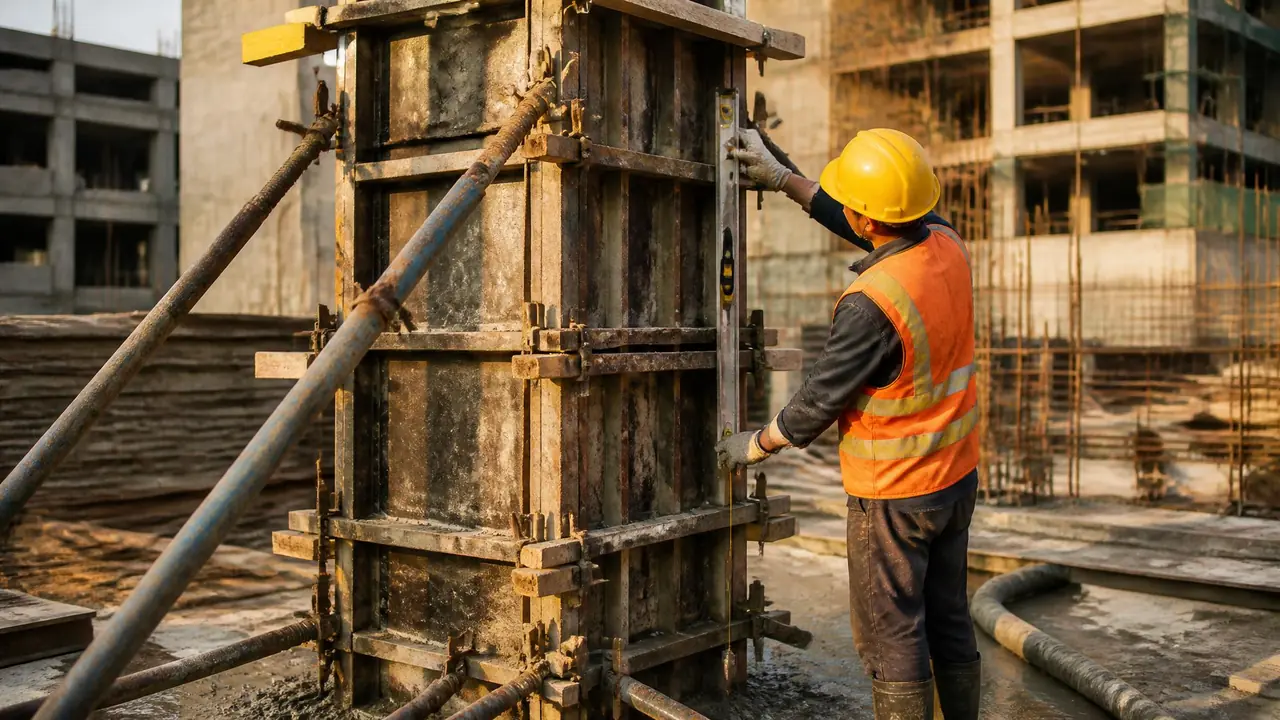

立柱模具现浇施工现场:工人校正钢模板垂直度并加设四面斜撑

我的判断是:立柱现浇成败八成看支模加固和拆模时机,不在混凝土本身。垂直度靠线坠加靠尺、四面斜撑保住,侧模等强度够再拆,常温大概24到48小时。开工前先备好线坠、靠尺和一组同条件试块。

现浇柱子翻车,十有八九不是混凝土标号不够,是立柱模具这一关没把住:拆模那一刻,柱子歪的、鼓的、烂根的,全在这一步露馅。我看过不少工地,支模的时候嫌麻烦,浇筑的时候图省事,拆模的时候全傻眼。所以观点先放这里——立柱现浇,功夫全在拆模之前。

这篇就把两件最要命的事说透:垂直度怎么保住,拆模时间怎么定。都是我们在车间和工地上反复验证过的做法,带具体数字,照着做至少不返工。

垂直度是从哪一步开始跑偏的?

垂直度九成坏在加固和复核,不是坏在浇筑。支完模必须两遍校核:线坠吊柱顶,靠尺贴柱面,浇前复一次,浇后再吊一次线。验收规范对现浇柱的垂直度有明确口径:层高5米以内,允许偏差8毫米;超过5米,放宽到10毫米。8毫米什么概念?一枚一元硬币厚1.85毫米,四枚多一点。靠尺一贴、塞尺一插,超没超当场见分晓。

我们工地上的土办法更直接。柱顶吊一根线坠,地面弹好柱边线,人蹲在线后看:线坠尖不压线,就算过关。别嫌土。比光凭眼睛靠谱得多。

跑偏往往从放线就开始。柱边线弹完,最好把柱中心线也弹出来,合模后吊线坠对中心,比只对边线准。楼板面不平的地方,模板底要坐浆找平;硬塞垫块撑起来,一振捣就沉,垂直度白校。

说个翻车经历。2024年秋天一个厂房项目,浇8根450见方的柱子,图快,斜撑只打了迎风的两侧。浇到一半柱头往东南偏,一量,足有15毫米。凿除重浇,一根柱子多耗一天半,模板板面还磕掉了几块漆。教训就一句:柱子四面都得有约束,少一面它就往那面走。

加固这道关:胀模都是省出来的

方柱支模记住"下密上疏、四面斜撑"。柱箍底部间距400毫米左右,往上放大到600毫米,四角用钢管斜撑顶死,木楔背紧。450×450以下的小柱子,木模加柱箍还能扛;600往上的方柱建议上对拉螺杆,一道柱箍配一组,穿PVC套管方便回收。螺杆不上,光靠柱箍硬别,胀模基本是早晚的事。胀过一次的模板也回不去了,板面鼓个包,浇出来的柱子跟着鼓。

斜撑怎么打?四根钢管,45度上下,一头顶柱箍,一头顶地锚或楼板预留筋,木楔楔紧。有人问三根行不行——转角柱勉强可以,中间柱不行。混凝土在柱内是流体压力,你少撑一面,它就往那面鼓。

胀模、变形这类毛病,根子大多在省料上,跟围墙模板用半年就变形的原因很像,四个常见变形原因那篇分析过,值得对号入座。

板面用哪种也有说法。覆膜木模浇出来的柱面最光,接近清水效果;钢模次之,拼缝处容易挂一道浆印,合模时缝里夹根海绵条能压住。竹胶板便宜,翻两三次就起毛,只适合要求不高的厂房柱。

合模前还有件小事,很多人不做:清膛。锯末、扎丝、垫块碎块全掏出来,再用水把模底冲一遍。不然拆模一看,柱芯里藏着杂物,凿吧。

浇筑这一步,别把前面的功夫毁了

分层浇筑,每层500毫米上下,振捣棒快插慢拔,插点间距不超过400毫米。根部先铺50毫米厚同配比减石子砂浆,烂根能防掉八成。什么叫烂根?柱底一圈蜂窝麻面,严重的能抠出石子堆。根子在两处:一是模板底缝没堵,浆全从缝里跑了;二是第一层混凝土直接怼上去,石子沉底、砂浆上浮,根部没浆。先铺砂浆就是给根部喂浆,一桶砂浆的成本,换的是凿补半天的工夫。

振捣也有讲究。快插,是让棒头尽快进到混凝土里;慢拔,是让气泡有时间顺着棒头冒出来,猛地一拔就留个洞。一根四五米的柱子分四五层浇,每层振到表面泛浆、不再明显冒泡下沉为止,大概一至两分钟。别久振,过振同样离析。

脱模剂别省。水性脱模剂喷匀就行;有人图便宜刷废机油,拆模柱面发黑还沾灰,后面抹灰也费劲,这笔账算反了。

还有一个细节:浇前把模板缝再查一遍。温差大的季节,木模吸水后会微微张缝,用手电照一圈,缝大的塞海绵条,比拆模后再补浆印省事得多。

拆模时间怎么定?看强度,不看天数

立柱模具拆侧模的唯一标准,是强度足以保证棱角不缺不掉,常温下大概24到48小时;拿不准就压一组同条件试块,1.2兆帕以上再动手。为什么强调试块?"天数"这东西太看天吃饭。夏季30℃上下,我们基本第二天早上拆,24小时出头,柱面光溜、棱角齐整。入冬10℃以下,48小时都悬,一般做法是等到60小时往上,再压一组试块垫底。

拆模顺序也影响结果。先松柱箍和斜撑,让模板卸一会儿力,再从上往下撬,撬棍底下垫木方,别直接怼混凝土面。冬天拆完立即覆膜或裹保温被,柱子内外温差拉太大容易裂。

同条件试块别只留一组。我们一般每批柱子留两块,一块拆侧模用,一块留着补测强度,试块万一压坏了也有依据。拆完的柱子浇水养护至少7天,夏天早晚各一遍,拿草帘或土工布裹住保水,表面养护偷懒,后期开裂、碳化快,回弹数据也难看。

顺带说清一个容易混的事:柱子拆的主要是侧模。柱顶跟梁板连着的节点底模是另一回事,要等强度到设计值的75%甚至100%,别拿柱侧模的经验去拆梁底。

回到开头的判断:立柱现浇的功夫全在拆模之前。支模时多校一遍线,加固时四面别省,浇筑时分层喂浆,拆模前压一块试块——这四步做齐,柱子拆出来又直又光。下次进场别急着合模,先把斜撑和木楔挨个紧一遍,大概率就躲开了最常见的那几种返工。

常见问题

立柱模具用钢模好还是木模好?

有倾向地说:批量大、要柱面光的,钢模确实强一截,周转几十次板面还是平的,缺点是贵、要吊车配合。木模轻、现场随便改尺寸,做几根异形柱合适,但翻用四五次就开始掉角。工程量过十根柱子,钢模摊下来的成本反而低。

垂直度超差了但没到返工程度,能不能通融?

看两点:有没有超出验收允许的8毫米或10毫米红线,影不影响后面装修和机电安装。超红线没得谈,监理那关过不去;没超但偏得难看,装修找平一般能吃掉10毫米以内的偏差,跟装修班组提前对一下再定。

冬天浇的柱子多久能拆模?

别按夏天经验推。10℃以下掺防冻剂、覆保温被,同条件试块压出来到1.2兆帕再拆侧模,我们冬施一般等60小时以上。宁可多等两天,崩了棱角修补更费钱。

柱根漏浆怎么提前堵?

合模前在模板底部抹一道砂浆找平,或贴一圈海绵条,缝隙大的外侧再补砂浆收口。浇筑前一小时把地坪冲湿,别让柱根混凝土一接触干地面就把水吸走。
