污水井模具怎么用?混凝土检查井的现浇与预制
先说结论:井数三座以下、管口标高要现场改的,用污水井模具现浇;二十座往上的批量工程,直接订预制检查井吊装,速度和质量稳定性都强一截。开工前先数清井数、量准管径,再定做法。
上周一个干市政零活的包工头找我,接了个小区雨污分流的活,三十多座污水井,甲方让他自己定做法。他在电话里问得很直接:污水井模具到底怎么用,现浇和预制哪条路划算?这个问题我一年要答好几遍,答案从来不是二选一那么简单,取决于你手里有多少座井、图纸定没定死。
先把两条路捋清楚。现浇是带着模板下坑,在挖好的坑里支模、绑筋、浇混凝土,井是原地长出来的;预制是工厂里用钢模把井筒一节一节浇好,工地只负责挖坑和吊装。两条路都能出合格的井,差别藏在成本结构和工期节奏里。去年我们同一个项目里干过对比,二十座现浇、二十座预制,干完心里就有数了。两种做法的钱具体怎么算,检查井模具现浇与预制的真实成本对比那篇里有一笔细账,这里不重复算,只说怎么干、坑在哪。
现浇污水井怎么做:从放线到拆模一条线讲完

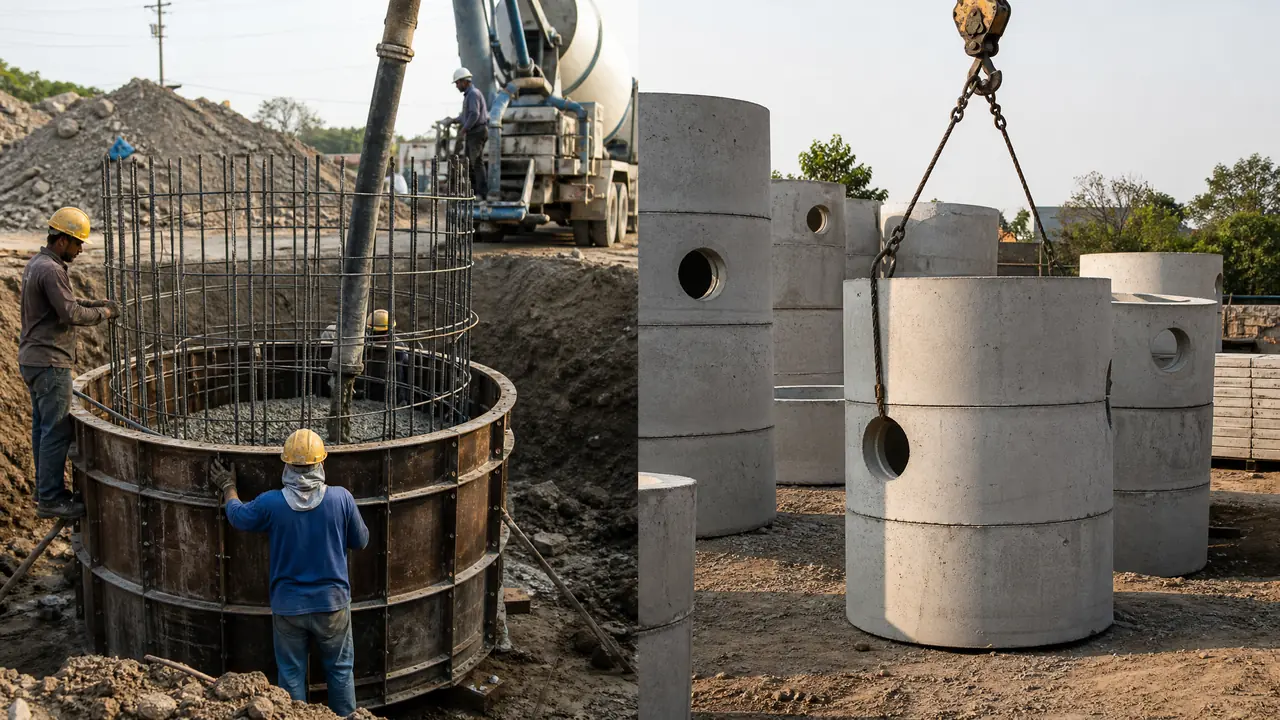

现浇的核心动作是内外模对中固定、混凝土分层振捣实,夏天浇完十二个小时上下能拆模,冬天得等二十四小时开外。流程拆开是这么走的:放线挖坑,打十公分左右的C15垫层,绑底板钢筋,然后下内模外模。模板下坑之前我习惯先刷一层脱模剂,机油兑柴油那种,刷薄就够,厚了井壁反而起花。
最要命的一步是对中。井筒中心和预留管口的标高、方位差一点,后面接管就得砸模返工。我们真见过返一次工赔掉半座井利润的。所以内外模固定好之后,拿水平尺和卷尺把管口标高再核一遍,五分钟的事,千万别省。
浇C30混凝土要分层来,每层三十公分左右,振捣棒插下去,看到浆面不再冒泡再往下一个点挪,一次浇到收口位置。收口那段最费神,模板收口尺寸要跟井盖圈对得上,浇完趁混凝土还软,拿抹子把井圈面收平。拆模之后还剩两件事:抹流槽,装爬梯。污水井的流槽抹得顺不顺,直接决定这口井往后堵不堵。
工具账也顺手给你算一笔。我上手过Φ1000的内外钢模,四毫米钢板,一套下来三千五到四千块,正常能周转几百次,常年干市政的买了划算,零星活建议去租。支模拆模的门道,现浇模具施工全攻略那篇写得比我细,这里只提醒一个坑:冬天拆模时间直接按夏天翻倍算,抢那几个小时,塌边返工的钱比省下的工期贵。
预制井筒是怎么做出来的
预制检查井在工厂用钢模批量浇注,底座、井筒、收口三件分开成型,出厂强度有保证,工地吊装承插连接就行。工厂里是流水线打法:钢模组装,混凝土一次浇注,插入式振捣或者离心成型,然后进养护间,有条件的上蒸汽养护,强度上得比现场快得多。这种成型逻辑跟排污预制件是近亲,水泥管模具那篇里讲过,管和井筒经常是同一个厂配套出的。
价格按去年的行情给你个大概:一米高的Φ1000井筒节,出厂价一百五到三百,看直径和配筋;带流槽的底座贵一截,模板复杂、人工也多。到了工地就是挖坑、铺砂垫层、吊装、橡胶圈承插,熟手班组一天装十几座不费劲。我们那次对比,预制那边两天装完二十座,现浇班组光支模就支了一个多星期,差距肉眼可见。
预制也有短板,别光听厂家吹。管口标高和方位是出厂定死的,现场管道临时改线,井筒接不上就得切凿,比现浇麻烦得多。图纸还没定稿、边挖边看情况的工地,先别急着下预制单。
现浇和预制到底怎么选?
数量和图纸稳定度说了算:批量订预制,零星加改动多就现浇,卡在中间的先算工期再算钱。给你一张表,对照自己的工程量看。
| 对比项 | 现浇 | 预制 |
|---|---|---|
| 工期节奏 | 一座井支模到拆模三四天,只能串着干 | 吊装当天完事,多井可并行 |
| 单座成本 | 三座以下摊不平模板钱,偏贵 | 二十座以上摊薄运费吊费后明显省 |
| 质量波动 | 看班组手艺,冬期施工更难控 | 工厂养护,批次稳定 |
| 标高改动 | 现场随时调,灵活 | 出厂定死,改动得切凿 |
| 适合场景 | 小区零星改造、管线走向待定 | 市政整批、雨污分流大批量 |
我的偏向很明确:批量活,预制确实比现浇强一截,这是两边都干过之后的真实感受,不是和稀泥。现浇的价值全在灵活,尤其老旧小区那种边挖边冒出不明管线的活,预制井筒到了现场反而是累赘。具体到你的项目,把井数、井深、管径列出来对号入座,基本不会选错。
钢模和塑料模怎么挑?
零星工程买PP塑料模,一套两三百,轻便够用;常年干市政的买钢模或者租钢模,几百次的周转摊下来更省。塑料模是PP注塑的,两个人抬着走,井壁光洁度也不差,缺点是太阳底下晒几年会发脆,周转大概几十次到一百次上下。钢模四毫米钢板压的,死沉,装车卸车得吊车伺候,能用几百次,变形了还能校正翻新。
挑的时候捏三处:看焊缝有没有砂眼,摸内壁拼缝处有没有台阶,合一次模试锁扣松不松。塑料模和钢模的全面对比,水泥制品塑料模具和钢模具对比那篇拆得更透,下单前值得一读。
回到开头那位包工头。三十多座井的批量活,我的建议是直接下预制单,只把管线走向可能打架的那几座留成现浇,两头的好处都占。做法定了,剩下就是盯两件小事:对中,养护。井这种东西,埋在地下的部分做得扎实,地面上才真省心。
常见问题
污水井模具常见的规格有哪些?
圆形井Φ700、Φ1000、Φ1250用得最多,小区支管井多为Φ700,市政主干道Φ1000往上的常见。方井按图纸定做,异形井一般直接开钢模,塑料模基本只做常规圆形。
塑料井模能周转多少次?
正常保管几十次到一百次上下。别拿铁铲铲内壁,别露天暴晒,用完清水冲干净再摞起来,寿命能明显拉长。
冬天现浇污水井要注意什么?
拆模时间按夏天翻倍算,浇完盖土工布或草帘保温,必要时掺早强防冻剂。低温下抢拆模,井口塌边一次,返工的钱就吃掉整口井的利润。
污水井和雨水井能用同一套模具吗?
井身结构基本一样,差别在污水井要多做流槽、密封要求更高,盖板配筋也不同。一套钢模浇两种井没问题,流槽部分现场抹面就能解决。
