模具制作的完整流程是什么?从开料到试模的十道关键工序

模具制作的完整流程是什么?从开料到试模的十道关键工序
模具制作十道关键工序流程:从钢料开料、CNC加工到热处理试模的车间场景

别绕了:模具制作的主线是十道工序,开料、铣六面、去应力、钻孔、粗加工、热处理、精加工、放电线割、装配研配、试模,顺序错一道后面全返工。最容易出事的是热处理和试模。开工前先拿这份清单对厂家的工序卡。

上个月厂里来了个盯进度的新客户,问我模具制作到底是怎么把一块钢料变成能打出产品的模的。我没多解释,指了指墙上那张工序卡。十道工序,从开料一路到试模,一道扣着一道,谁也插不了队。

你可能在网上见过各种版本的开模流程,多数从产品设计讲起,图纸、评审、签合同,讲得头头是道。可钢料进了车间之后发生了什么,反而没人细说。这块恰恰是报价单里水分最多、翻车最集中的地方。这篇换个角度,跟着一块钢在车间里走过的路,把十道工序挨个讲一遍:每道工序干什么、留多少余量、容易出什么岔子。

十道工序先看全:从一块钢到一副能用的模

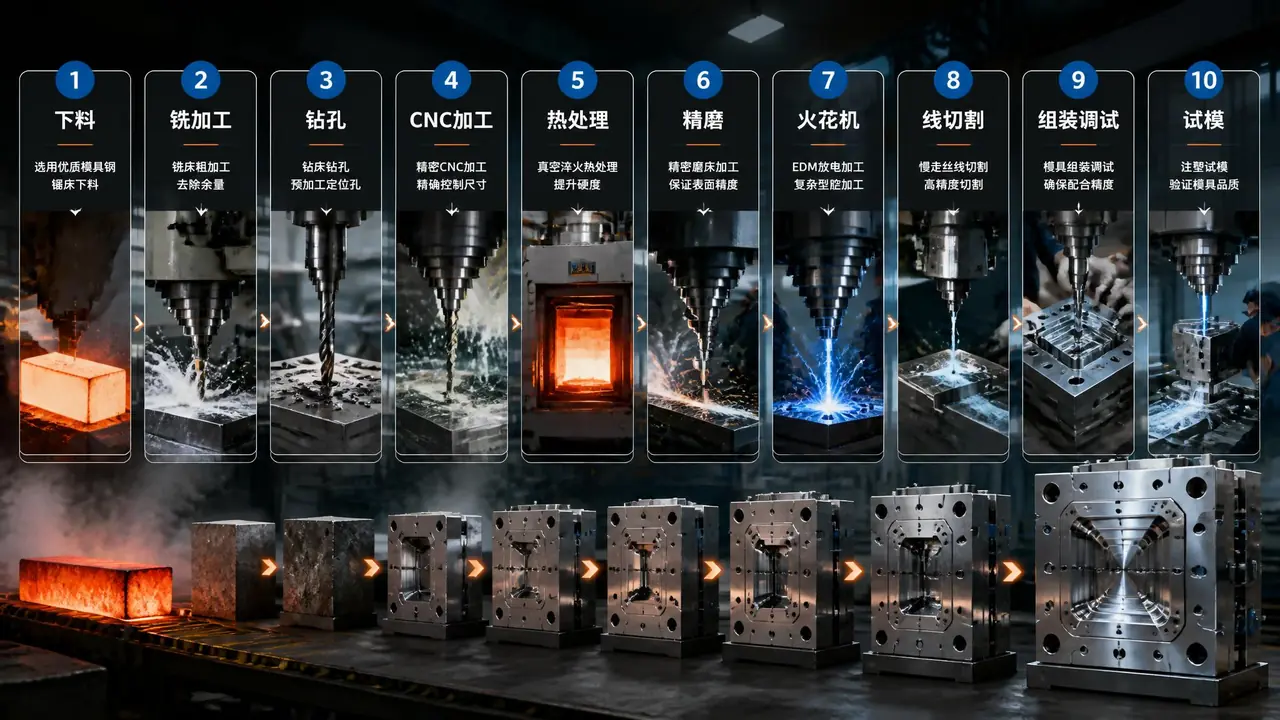

十道工序是:开料、铣六面磨基准、去应力回火、划线钻孔、CNC粗加工、热处理、精加工、电火花线切割、装配研配、试模。用预硬钢做模仁可以跳过热处理,其余顺序动不得。下面这张清单,你可以在开工前拿来对厂家的工序卡,缺一道、并一道,都值得追问一句。

先说为什么顺序这么死。机械加工有一根看不见的主线:先定基准,再去除量,再硬化,最后修精度。热处理会让钢料变形,所以精加工必须排在它后面;放电和线割只处理铣刀够不到的地方,所以排在精加工后面;装配是把几百个零件凑到一起对精度,试模是最后验真章。这不是哪本教材硬性规定的,是几十年车间里用废料换出来的成本最低的排法。

  1. 开料下料:锯床上按图纸尺寸切段钢料,每面留加工余量
  2. 铣六面、磨基准:给整副模具打定位基准,垂直度控制在0.02毫米上下
  3. 去应力回火:进炉放掉切削应力,防止料放着放着自己变形
  4. 划线钻孔:水路孔、螺孔、运水孔预钻,深孔钻一次到位
  5. CNC粗加工:开粗去掉九成余量,留0.3到0.5毫米给精加工
  6. 热处理:淬火料真空淬火加回火,预硬钢跳过这道
  7. 精加工:精铣型腔、平磨平面,尺寸做到图纸公差内
  8. 电火花与线切割:清角、窄槽、顶针孔,处理铣刀够不到的位置
  9. 装配研配:飞模压红丹、抛光、装顶针弹簧、水路试压
  10. 试模验证:上机打首模,出全尺寸报告,定改模清单

清单好背,难的是每道工序里头的门道。挑容易出事的几道展开讲。

前五道:开料、铣六面、钻孔、开粗,基准和余量定生死

开料每面留2到5毫米加工余量,铣六面是给后面所有工序打基准,开粗留0.3到0.5毫米。基准面歪了,后面每道工序都在放大这个误差。所以老师傅看一副模做得正不正,先看六面铣得平不平。

开料在锯床上完成。听着最没技术含量,翻车却不稀奇。锯床切口本身就有2到3毫米宽,走偏一点,一块料就废了。一块两百毫米厚的718H按公斤算好几百块,锯废一块,车间组长一上午脸色都不好看。老师傅下料前还会看钢料的轧制纹路方向,外观面顺着纹路走,后面抛光才不起橘皮。这种细节图纸上一行字都没有,全在老师傅脑子里。

铣六面是给整副模具打基准。六个面互相垂直,垂直度做到0.02毫米左右,后面划线、钻孔、开粗全拿这组面当参考。基准不对,误差是滚雪球的:六面歪0.05,型腔位置就可能歪0.1,到了装配阶段怎么研都研不正,只能回炉重来。

去应力回火夹在哪一步做,各家习惯不一样,我们厂是开粗之后进炉,550度左右保温两小时,把切削应力放掉。不放掉会怎样?精加工完的模仁放着几天,料自己会"走",尺寸悄悄偏几个丝,你查遍机台都找不到原因。

钻孔这道看着平凡,其实暗藏杀机。运水孔动辄一两米深,深孔钻打偏了穿进胶位,模具直接报废,这种事故行业里年年有。CNC开粗倒是最不需要担心的,机床自动跑,人盯着别撞刀就行。车铣磨放电电割五大工艺各管一段,具体分工我们写过一篇从粗加工到精加工的完整工序链,那边讲得细,这里不重复。

热处理:整副模具最不敢省的一道

淬火料过不过热处理这道关,决定模具的寿命上限:真空淬火加两到三次回火,硬度稳在图纸区间,变形量压在0.05毫米以内,精加工必须排在淬火之后。预硬钢能省这道工序,省不了的是耐磨寿命。

模仁用P20、718H这类预硬钢,买来就是调质好的硬度,直接精加工,十道工序并成九道。用淬火料就躲不开这道关。H13这类热作钢淬火回火后硬度要求HRC48到52,进真空炉,出炉先打硬度,再上三坐标量变形,两项都过才往下走。

变形是热处理绕不开的账。料在炉里烧到近千度,出来冷却,各处收缩不均,涨也好凹也好,0.03到0.05毫米算正常范围,所以精加工必须留到淬火之后做。我见过最贵的一课是早年一批型腔淬完火凹了0.08毫米,开料时余量没留够,整批回炉重做,十几万的钢料打了水漂。从那以后我们开料单上多了一栏"淬火留磨量",白纸黑字,谁开单谁签字。

回火千万别省。淬完火硬度是上去了,内应力也跟着大,不回火的钢料像一根绷紧的弦,用着用着就崩裂给你看。行业普遍做法是回火两到三次,一次都不能少。选材的账怎么算,另一篇有现成的对照,H13模具钢的性能参数和应用场景可以点开对着看。

后四道:精加工、放电、装配和试模见真章

精加工、放电、线割都在为装配铺路:飞模研配用红丹压点,分型面贴合率要过九成;试模不是验货,是把问题全暴露出来再修,一轮都省不掉。这几道工序的品质看钳工,老师傅和新手装出来的模具寿命能差一截。

精加工是花钱最多的阶段。精铣把型腔尺寸做到位,平磨把平面度拉平;深槽窄缝铣刀进不去的地方,电火花拿铜电极一个一个"烧"出来;顶针孔、斜顶孔、异形镶件孔,慢走丝线切割割出来,精度能到0.005毫米以内。一副中等模具这几样轮着上,快则一周,慢则半个月。

放电车间里最磨人。电极损耗、积碳、放电参数没调好,型腔深了或浅了0.05毫米,钳工就得研配补半天。我盯过一台机一晚上只清一个窄槽,急不得,电极一过度损耗,尺寸全飘,返工比慢更贵。

装配是钳工的主场。飞模就是合模后拿红丹检查分型面贴合,压出红点的地方研掉,贴合率做到九成以上才算合格。然后省模抛光、装顶针弹簧、接运水。水路要用6公斤左右的气压保压试漏,渗水漏检了,上了注塑机就是事故。

最后是试模。模具吊上注塑机,锁模力、顶出行程、模温一样样对,我们打ABS一般把模温设到60到80度,第一模产品出来全尺寸一量,问题清单就来了。从试模到稳定量产,中间通常还要修一两次模,十天半个月是常态。别信"一次试模直接交货"的话,参数能调的问题靠运气,改模才是常态。

回头看我指给客户的那张工序卡,十道工序没有一道是多余的,也几乎没有一道能抄近路。模具制作真正的成本和风险,全藏在"省掉某道工序"的报价单里。你下次收到模具厂的报价,先别看总价,先数他报了几道工序,少的那一道,往往就是以后要加倍还的那一笔。

常见问题

一副模具从开料到试模大概要多久?

中型注塑模35到50天是常见区间,加工和装配占六成以上。小型冷冲模快一些,15到30天。汽车大型模具按月算,3到6个月不稀奇。报期明显比这短的,多半是工序并着做或者干脆省了,要先问清楚。

客户能盯着厂家做哪几步?

盯三个节点最划算:开料后要钢料质保书核对牌号,热处理后要硬度报告和变形检测数据,试模后要全尺寸首件报告。别的阶段你盯了也看不懂,这三个节点一张纸就能对出真假。

预硬钢和淬火料到底怎么选?

外观件、寿命五十万模次以内的,P20、718H预硬钢够用,还省一周周期。要打玻纤、高耐磨或者寿命上百万模次的,才值得上H13、S136这类淬火料,代价是周期多七八天、成本高三到五成。

试模出的产品不合格,责任怎么分?

先分清是参数问题还是模具问题。缩水、缺料、轻微飞边,多数调参数能救;尺寸系统性偏了、顶白位置刁钻,八成要改模。让模具厂出首件全尺寸报告,对照图纸哪项超差一目了然,别空口扯皮。
