模具制造工艺路线怎么定?备料到试模的先后顺序与磨放电取舍
简单说:模具制造工艺路线的灵魂就两条——热处理卡在粗加工和精加工之间,把大部分切削量先干掉再进炉,变形留在还有余量可磨的阶段;磨和放电的分工看硬度看形状,淬火后铣刀啃不动的面、要平行度基准的面交给磨床,深窄槽和内尖角无论软硬都只能放电。顺序排错,后面每一道工序都在替你收拾烂摊子。
带徒弟这几年,我发现一个规律:新手学模具制造工艺,第一年学的是每道工序怎么干,第二年学的才是工序之间怎么排。而厂里真正值钱的是第二种人。我见过一副四十万的家电模,加工本身没出任何差错——尺寸全在公差里,光洁度也漂亮,最后合模就是溢边。拆开查了两天,问题出在工艺路线:型芯淬火排在精加工之后,炉里变形0.3毫米,之前的精铣全白干,返工磨了三天。
这就是工艺路线的意思。同样一副模具,备料、粗加工、热处理、精加工、装配备料这五段的先后顺序和余量分配,直接决定你是十二天交模还是二十天。磨和放电谁先谁后,热处理插在哪一步,这些决策没有标准答案,但有清晰的判断逻辑。今天我把这套逻辑摊开讲——不讲每道工序的细节(那两篇旧的讲得够多了),只讲先后和取舍。
先交代背景,免得有人说我纸上谈兵。我在车间干工艺排程七年,经手的模具没有一千也有八百副,从P20的日用品模到H13的压铸模都有。翻过车,翻得还挺疼。下面这些判断都是真金白银换回来的。
先把主骨架立起来:五段式工艺路线

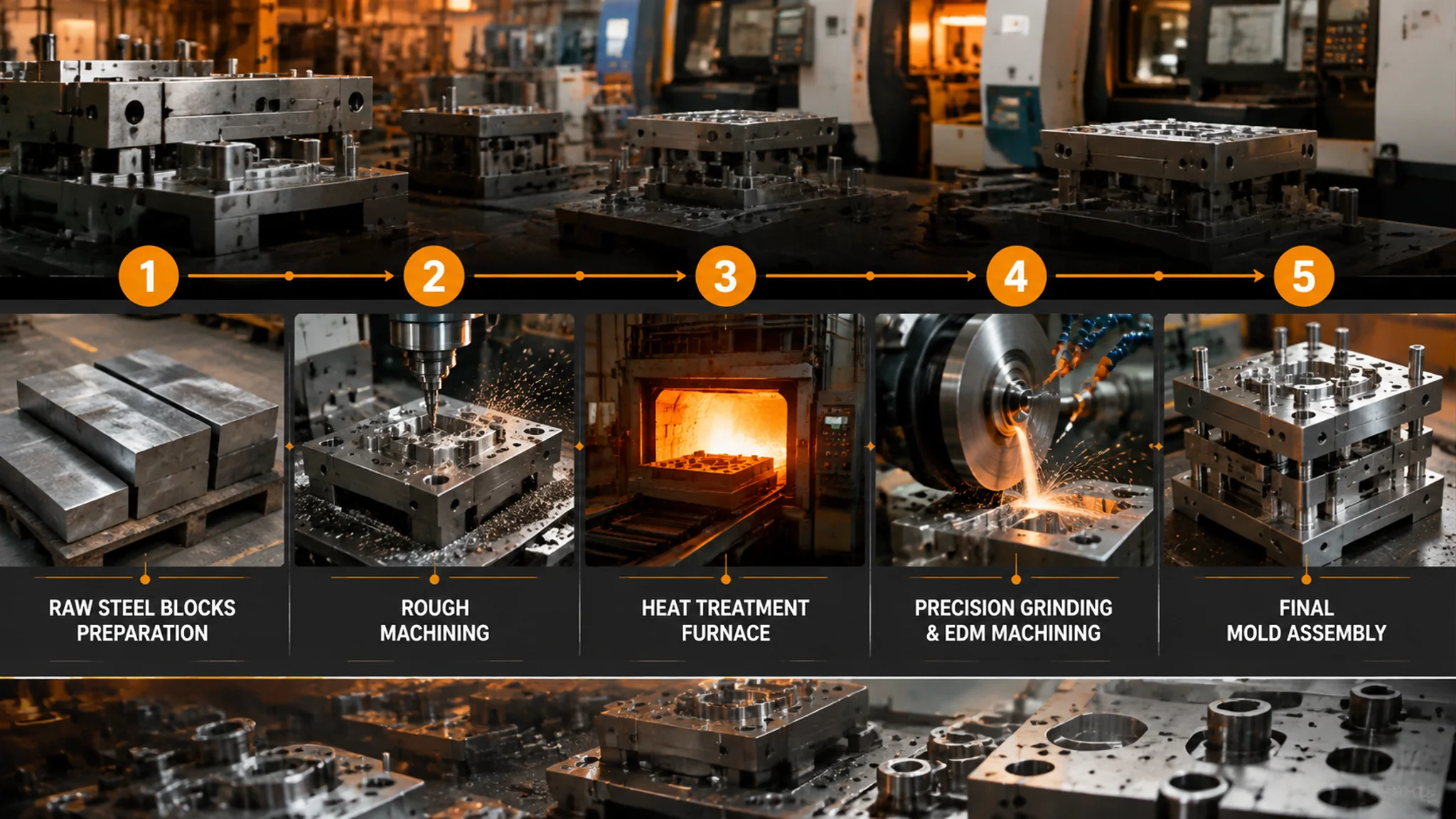

一副模具的主流工艺路线是五段:备料(选钢锯料)→粗加工(粗铣六面开粗型腔,留余量)→热处理(淬火回火或调质去应力)→精加工(磨基准、精铣、放电、线割)→装配备料(钳工修配、组装、试模)。预硬钢和淬硬钢的差别只在于热处理那段——预硬钢出厂就HRC30左右,可以砍掉淬火环节直接精加工;淬硬钢必须完整走完五段。
这五段的先后不是谁规定的,是钢材的物理性质逼出来的。淬火要加热到临界温度再快速冷却,组织转变带来体积变化,变形0.1到0.4毫米是家常便饭。所以粗加工必须放在淬火前——把百分之七八十的材料切掉,让内应力先释放一轮,进炉时工件已经接近最终形状,变形量最小。精加工必须放在淬火后——HRC50的淬硬层铣刀根本啃不动,硬铣的代价是刀具磨损翻十倍,还得担心表面烧伤裂纹。
预硬钢是另一条路子。P20、718H、2738这类钢出厂就是预硬态,买回来锯完料粗铣完,不用进热处理炉,直接上精加工。省了热处理的钱和一到两周周期,代价是硬度封顶HRC36左右,做几十万模次的日用品模、吹塑模够用,做长寿命的精密模就顶不住了。两三年前我接了一批PET瓶坯模,客户指定S136淬硬到HRC50,因为预硬钢的模腔扛不住那个注射压力。选预硬还是淬硬,本质上是在"省周期"和"保寿命"之间下注,这个赌注下错了后面全乱。钢的具体特性可以翻模具钢种类与牌号对比,这里不展开。
粗加工:宁可多留,不可少留
粗加工阶段的核心决策只有一个字:余量。我的习惯数值——淬火件粗铣后单边留0.3到0.5毫米给精加工,大件或者形状复杂、应力释放厉害的留0.5到0.8毫米;预硬钢因为没有淬火变形,0.2到0.3毫米就够。钻孔攻牙冷却水路这些不怕变形的活也全部安排在粗加工阶段做完,因为淬火后的料钻孔慢得让人绝望。
为什么宁可多留?算笔账。多留0.2毫米,精加工多磨十几二十分钟, CNC多铣半小时,损失是几十块。少留0.2毫米,热处理一变形,加工面直接没了基准,要么补焊(有炸裂风险)要么整件报废,损失几千到几万。这账小学生都会算,但现实里抠余量的人前赴后继——都是被交期逼的,总觉得少留一点精加工能快点。
粗加工还有个隐藏任务:去应力。形状复杂的精密件,粗铣完别急着进淬火炉,先安排一次去应力退火(600到650℃保温几小时炉冷),把切削应力放掉一轮。多花一天和几百块炉费,换来淬火变形量少一半,这买卖我做了七年,没亏过。有回一副718H的大件没走这步——赶交期,厂长说直接上,结果淬完平面翘了0.6毫米,磨了整整两天才救回来。多出来的一天省没省下不好说,多花出去的两天是铁打的事实。
基准面也是粗加工阶段的事。六个面铣方正、上下两大面留磨量,给后面磨基准做准备。基准这东西我啰嗦一句:所有后续尺寸都是从基准推的,基准歪0.05毫米,整副模具每个尺寸跟着歪0.05毫米。急着上机跳过磨基准的人,都是在赌,赌输的概率还不低。
热处理插在哪一步:整条路线的分水岭
热处理的位置就是模具制造工艺路线的分水岭:淬火必须卡在粗加工之后、精加工之前——粗加工切掉大部分材料让变形减小,精加工修掉淬火变形量。往后挪(精加工后淬火)等于让变形直接出现在成品上,往前挪(粗加工前淬火)等于拿HRC52的料做粗铣,刀具成本和工时都翻几倍,一般只有 hardened steel 直接拿来开粗的特定场景才这么干。
展开讲讲。淬硬钢的标准节奏是:粗铣到留0.3到0.5毫米余量→去应力退火→淬火加回火到目标硬度→精磨基准面→精加工型腔。每一步都有讲究。淬火用真空炉还是箱式炉,变形量差一个数量级——真空炉能控制在0.05毫米内,箱式炉0.1到0.2毫米起。精密模多花点钱上真空炉,这笔投入不亏,后面精磨的工时省回来的远超炉费差价。
还有一种半路出家的方案值得一提:型腔淬火、模板调质。很多注塑模的A板B板并不直接接触胶料,只有型芯型腔需要高硬度,所以常见路线是模板用预硬钢直接精加工,型芯型腔单独走淬火线,最后装配到一起。这样既保住成型件的寿命,又不用整副模具都承担热处理变形的风险。我们厂现在大半的模具都走这条混合路线,成本和风险都压得下来。
对了,回火这件事别偷工。有人为了省半天时间只回一次火,残余奥氏体没转变充分,模具放到客户那两个月,尺寸自己漂了0.03毫米,客户拿着千分尺来找我的时候,我连辩解的词都想不出来。H13压铸模两次甚至三次回火是行规,一次都别省。热处理的具体工艺参数,我之前在氮化处理怎么选那篇讲低温表面热处理时展开过一部分,需要深挖的可以去看。
精加工:什么时候上磨床,什么时候放电
磨和放电的分工一条原则讲透:磨床管"面"——基准面、分型面、配合面这些要平面度平行度的高精度区域,淬火后必上磨床,精度能做到±0.002毫米级;放电管"形"——深窄槽、内尖角、骨位加强筋这些铣刀够不着的几何特征,不管材料软硬都绕不开它。一个管平面基准,一个管立体死角,两者的地盘重叠得比想象中少。
先说磨。淬火后的第一道精加工永远是磨基准——平面磨把上下两大面磨平,磨到平行度0.005毫米以内,这道工序是后面一切的锚。然后是分型面:动定模的分型面贴合度直接决定溢边与否,我开头讲的那副合模溢边的模具,根源就是分型面平面度没磨到位(虽然直接诱因是热处理排错位置)。配合面和镶件槽也靠磨——镶件和槽的配合公差做到0.005到0.02毫米的过盈或间隙,全靠平面磨和成型磨保证。行程的极限也在这:磨床只能磨平面或回转面,型腔曲面磨不了,那是CNC和放电的地盘。
再说放电。什么时候绕不开它?三个判断条件,满足任意一个就别犹豫。一是几何够不着——槽宽小于1毫米或者深度超过刀具长径比的窄槽,最小的铣刀也有0.3毫米,还容易断,深腔里的窄筋位放电是唯一解。二是材料太硬——淬火到HRC50以上的型腔,铣刀切不动,高速铣能硬铣但刀具成本吓人,多数厂还是放电保险。三是要纹路——火花纹本身是某些产品的外观需求,蚀纹前的皮纹面也靠电火花打底。电极用紫铜还是石墨,铜电极损耗小精度高适合精放,石墨电极加工快不怕尖角损耗适合粗放和窄槽,这个我在后面FAQ里细说。电火花靠放电蚀除材料的原理和工艺细节,Wikipedia的EDM条目讲得比较系统,感兴趣可以翻翻。
顺序上有个口诀:先磨基准再放电。放电机的找正精度依赖工件有干净的基准面,淬火后直接放电,装夹找正的误差就有0.02到0.05毫米,基准磨平了再放,误差压到0.01毫米以内。我见过跳过磨基准直接放电的,型腔位置度偏了,镶件装不上,一整套镶件全跟着报废,那单光镶件就损失小两万。五大加工方式各自的能力边界,车铣磨放电线割五大工艺对比里有更系统的拆解,推荐对照着看。
线切割在路线里站在哪:贯穿两头的自由人
线切割在整条工艺路线里是最自由的一段:粗加工阶段可以割顶针孔的底孔留量,精加工阶段可以割镶件的外形和精密配合。它±0.002到0.005毫米的精度配合淬火后材料的高硬度,决定了"淬火前钻孔留量、淬火后割到位"是镶件类零件的标准节奏。安排它的时候唯一要记住的是:只能割通孔和通槽,盲孔割不了。
展开一点。慢走丝线切割的精度能做到2微米级,而且不怕材料硬度——只要导电就能割,HRC60的硬质合金照样切。所以那些淬火后没法铣没法磨的通孔类特征,全指着它。典型例子是冲压模的凹模刃口:淬火到HRC58到62之后刃口间隙0.01毫米级的均匀性,只有慢走丝能保证,这道工序也是整个冲压模工艺路线里精度要求最高的一环。
路线安排上有个实用细节:淬火前的钻孔。顶针孔、螺丝孔这些淬火后没法直接钻的孔,要在淬火前先钻出底孔(留1到2毫米的割量),淬火后再用线切割割到最终尺寸和位置度。跳过这步的后果是淬火后钻孔要么钻不动要么直接把料钻裂。我入行第二年干过这蠢事,一块SKD11的凹模板淬火前忘了钻顶针底孔,淬完HRC60,钻孔钻到怀疑人生,最后只能整块退火重淬,性能打了折扣不说,交期拖了一周。从那以后我的工艺卡上淬火前检查底孔是必勾项。
通孔之外的轮廓切割也归它管。镶件从整块料上割下来、异形水路的外轮廓、精密滑块的配合面,这些"穿过整个工件"的切割任务,CNC铣完外轮廓后热处理变形的修正,慢走丝一刀到位。中走丝便宜一半但精度掉到±0.01毫米级,要求不高的活用它能省不少钱——判断标准就一条:这个特征的公差带有没有0.01毫米以下的要求。有,慢走丝;没有,中走丝。想系统了解从粗到精整条加工链怎么衔接的,去看从粗加工到精加工的完整工序链,那里把每道工序的余量链条讲得更细。
装配备料:精加工再好,也救不了乱七八糟的装配
装配备料阶段的核心动作是"配"不是"造":镶件配入槽位修整配合面、顶针配磨到顺畅滑动、分型面着色研配检查贴合率(红丹检查要求贴合面积80%以上)、滑块斜导柱配磨、最后合模检查。这一段纯靠钳工的手艺和耐心,占了整副模具制造工时的两到三成,也最容易在排期时被低估。
为什么装配这么吃时间?因为前面每道工序都有误差——CNC的定位误差、放电的电极损耗、热处理的微量变形,单看每个都在公差内,叠在一起就体现在装配上。钳工的工作就是把这些累积误差消化掉。着色研配是这个阶段的灵魂动作:分型面涂红丹合模再打开,高点会亮出来,刮掉再试,循环到贴合均匀。听起来原始,但到现在没有机器能替代,精密模具的分型面贴合就是这么一下一下研出来的。
配模的顺序也有讲究。我的习惯是先配导向系统(导柱导套装好保证动定模开合顺畅),再配分型面,然后配镶件和滑块,最后配顶出系统。顺序反了会很惨——先配镶件再装导柱,发现导柱孔和镶件位置打架,拆了重来。别问我怎么知道的,问就是见过隔壁组返工一整套。
试模是整条工艺路线的期末考试。T0试模(首试)大概率不完美,飞边、缺胶、顶白、拖花这些问题要在试模里暴露出来,然后修模、再试,一般要两到三轮才收敛。所以排期时一定要给试模留出修正循环的时间——只排一次试模的工艺员,要么是运气极好,要么是还没被现实教育过。数据参考一下:根据中国模具工业协会的统计,2024年国内模具行业营收超3400亿元,这个行业里试模返工吃掉的成本,普遍认为占总制造成本的一成上下,具体可以在中国模具工业协会官网查行业口径。
常见问题
预硬钢模具可以完全跳过热处理吗?
可以跳过淬火,但别跳过去应力。P20、718H出厂就是HRC30到36的预硬态,粗加工后直接精加工完全没问题,这就是预硬钢省周期的本钱。但粗铣量大的件,切削应力积在里头,精加工完放几天自己就翘了。所以我排预硬钢的路线时,粗加工和精加工之间插一次550℃左右的去应力退火,一晚上炉费几百块,买回来的是尺寸稳定,值。
淬火后还能不能上CNC铣?
能,但那是高速铣的活。HRC50以上的料普通CNC硬啃,主轴转速上不去,刀具磨损惨烈,经济性很差。高速铣(两万转以上)配涂层硬质合金刀能硬铣HRC52到54的材料,型腔面能直接铣到Ra0.8以内,还能省掉部分放电工序。国内厂这两年高速铣的普及率上来了,但深腔窄槽它照样进不去——高速铣压缩的是放电的量,替代不了放电的地盘。
电极用紫铜好还是石墨好?
我的用法是分工而不是二选一。石墨电极上手快、粗放效率高、窄筋深槽的电极不容易断,美中不足是粉尘脏、精放精度比紫铜略差,做普通结构面和粗加工电极我全用石墨。紫铜电极损耗小、放出来的面更细腻,分型面精放和镜面要求的位置用它。价格上石墨电极料贵一些,但加工速度快一倍以上,综合成本反而低。外发放电加工的话,让加工厂自己定就行,他熟哪个用哪个,效果差别不大。
模具制造工艺路线能压缩吗?
能,砍的顺序是这样:第一刀砍试模轮次(风险自负),第二刀砍去应力退火(变形风险),第三刀把粗精加工合并到预硬钢一次装夹干完(牺牲寿命要求)。最快我见过七天交模的——小件日用品模、预硬钢、高速铣直接精铣型腔、放电只做两个扣位、抛光外发。但这个节奏只适合结构简单的模具,精密模具走这条路就是给自己挖坑,试模修模的时间会把省下的全吐回去。
线切割和放电的先后顺序有讲究吗?
有。一般先割外形后放电型腔——线切割割出镶件外形和基准之后,型腔放电的位置精度才有依托。反过来先放电后割外形,放电时的找正基准悬空,位置度偏差大概率超差。只有一种情况反过来:型腔位置已经由其他加工面确定了,外形要跟着型腔走,那就先放电后割。判断的关键是"谁是基准、谁迁就谁"。
写到这说点个人偏好。工艺路线这个东西,我干了七年,越来越觉得它像下棋——每一步的合理性不取决于这一步本身,取决于它给后面几步留了什么余地。余量留足、基准磨好、热处理卡位卡准,后面磨也好放也好线割也好,都有回旋空间;反过来抠一点余量、跳一道去应力,省下的都是小钱,赔进去的是整副模具的交期。要说一条压箱底的判断:拿不准顺序的时候,想想变形发生在哪个环节,把变形放在"还有余量可修"的阶段,路线就错不到哪去。五大工艺各自怎么选、整副模具的十二道工序长什么样,之前在模具制造全流程和五大加工方式对比里写得更细,这篇讲的是把这些工序串起来的那根线。
觉得有用的话分享给做模具的朋友——这个行业信息差就是成本差。
